流標案例名稱:故宮國寶文物修復展示館建置計畫工程
工程類型:建築
工程生命週期階段:□計畫 ■設計
項目 |
說明 |
案例概況 |
地上2~3層鋼構,地下1層RC之構造物;樓地板面積約22,640平方公尺,預算金額31億9,400萬元,工期1,470日曆天;流標3次歷時約6個月決標。 |
流標主因 |
一、預算不符實際:因使用需求,增加計畫以外之南側停車場改建工程,及依出流管制規定增加出流管制設計及相關設施,均與核定之計畫不同。 二、工期不符實際:經查詢公共工程標案管理系統相關建築工程類案,雖與本案工期相近,惟因材料進口期程較難掌握及人力、車輛調度等問題,工期恐有不足。 三、設計書圖契約不合理:
|
建議處理情形 |
一、設計成果應核實並符市場行情:發現物價上漲而有修正計畫之必要,應即時修正計畫,非以發包測試市場行情。為釐清個案重大工程提報計畫修正合理性及加速相關程序,行政院已成立跨部會專案小組,對於單純僅受物價影響或被動配合相關法定審議因素修正計畫者,可經專案小組討論後,修正計畫與招標同時併行,以縮短行政流程及避免受物價波動影響範圍擴大。 二、訂定合理工期:考量近期因材料進口期程較難掌握及人力調度等問題,且工程車輛須避開上下班尖峰時間以免增加聯外道路負荷之要求,應務實評估具風險項目所需期程,給予合理工期。 三、採用工程會契約範本、避免限制競爭:
|
機關參採情形 |
一、依實際價格編列預算:原預算為27.4億元,務實檢討後調整至31.9億元。 二、調整履約期限:原工期1,170日曆天,檢討後調整為1,470日曆天。 三、刪除上述流標主因提及之不合理契約內容。 |
*相關照片或圖說 |
|

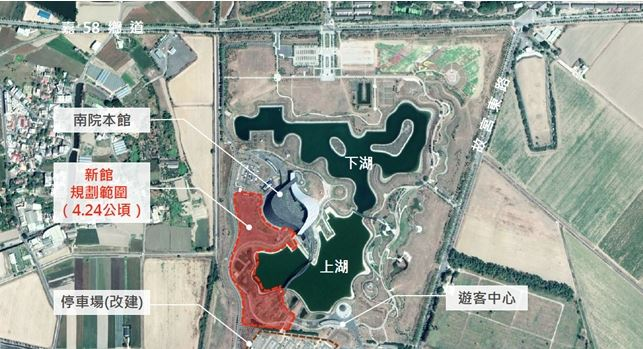

說明: 工程範圍示意圖 |
